涧西区景华路供热管网提升改造现场
连日来,我市供热企业持续有序开展“冬病夏治”施工作业,确保今冬采暖季稳定供热。

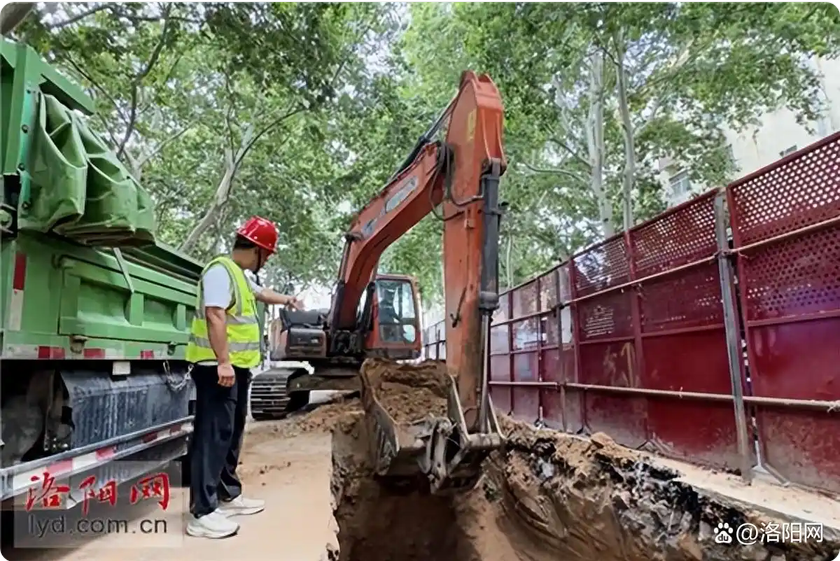

眼下正值三伏天,在洛阳热力集团景华路供热管网提升改造现场,施工人员正冒着高温施工作业。
“景华路管网提升工程西起武汉路,东至周山大道,双线总长1.9公里,将解决原有管道老化、热力损耗大等问题。”洛阳热力集团景华路管网提升工程项目负责人孙献忠表示,目前改造工作已完成约40%,预计8月底完工。

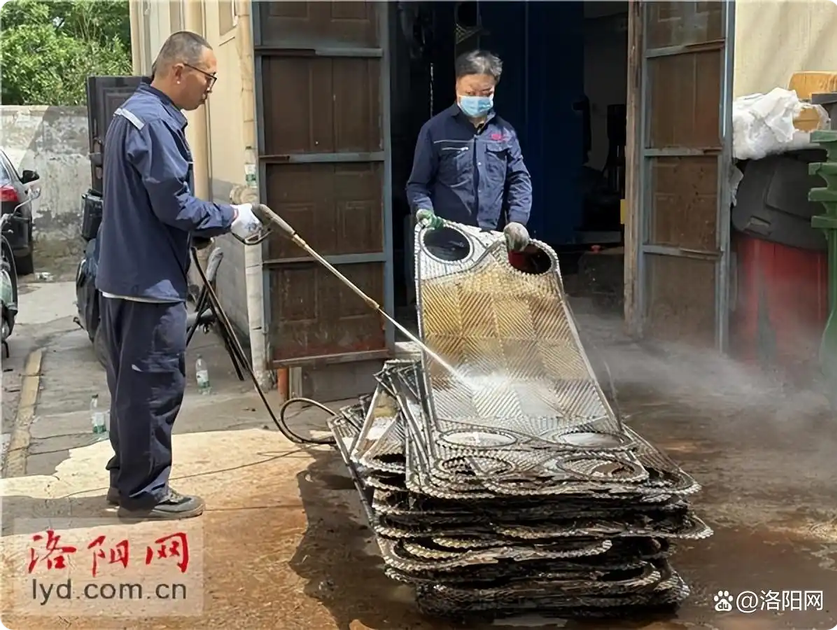

在涧西区衡山雅居小区热力站,供暖管家正在对板式换热器进行清洗作业
今年4月起,洛阳热力集团全面展开“冬病夏治”工作,对供热管网、换热站、阀门仪表等设施进行全面检修养护,需完成167个小区的换热器清洗任务,维修市政主管网152项、小区庭院管网721项。“智慧供热”改造同步推进,加快热力系统数字化、智能化升级,项目一期计划改造344个换热站。依托供热管家服务机制,工作人员深入200余个居民小区,对上一采暖季问题开展入户走访与故障排查,逐一建立问题台账,推动用户端问题闭环整改。
与此同时,我市其他供热企业也利用夏季检修黄金期同步推进“冬病夏治”工作。其中,新区热力“冬病夏治”工作覆盖57个直管小区,统筹实施换热站月度保养、阀门更换等90余项维保工程,同时聚焦管网关键薄弱段,推进22项市政管网提升改造工程。截至目前,该企业直管小区及道路管网提升改造任务均完成过半。
据了解,全市“冬病夏治”整体工作预计10月底前全部完工。(洛报融媒·洛阳网记者 周欣然)
